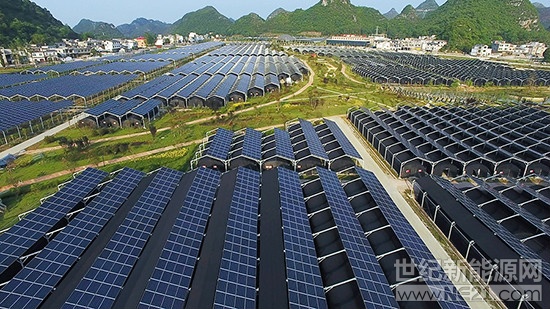

6月13日22點05分,由中國電建集團貴州工程有限公司承建的貴州安龍大秦項目四期30兆瓦光伏電站成功并網發電,這是該公司今年承接的30余個6.30光伏項目中第一個并網發電的項目。
該項目也是貴州工程公司目前承接的最大農光互補EPC總承包光伏項目,共120兆瓦分四期建設,因客觀條件限制,今年4月開工建設的安龍大秦第四期30兆瓦光伏電站施工困難重重。
為確保項目根據國家6.30政策提前并網發電,繼續執行 “標桿電價”,貴州工程公司針對包括安龍大秦項目在內的所有6.30項目,積極采取應對措施全面開展攻堅戰。從總部機關動員抽調一大批職能科室人員從技術、設備采購、項目現場管理等方面全面支援6.30項目;新能源事業部在現場成立黨員突擊隊、青年突擊隊、工人先鋒號等,隊員們目標一致全力加快施工進度協力攻堅。安龍大秦項目因設備、圖紙以及土地爭議等原因額外投入大量人力物力,特別是項目部與總部密切對接,匯同EP中心、新能源事業部有關人員加強與設備廠方、設計單位和政府、業主的溝通。項目并網發電在即,公司領導奔赴一線從安全、質量等方面進行督導,指導現場 “抓大放小”,確保電站早日并網發電。13日晚10時許,隨著電流的逐步攀升,電站并網發電成功。
貴州工程公司2018年新簽光伏電站EPC總承包項目裝機總規模在1400兆瓦左右。隨著2016年和2017年6.30項目的成倍增長和成功履約,公司的EPC項目一體化定制服務在業界博得良好口碑并產生了巨大影響力。2018年承接的6.30項目較去年渴望再次翻倍,隨著第一個項目的并網發電,在剩下半個月時間內,貴州工程公司還將陸續迎來6.30項目的大面積并網發電。
